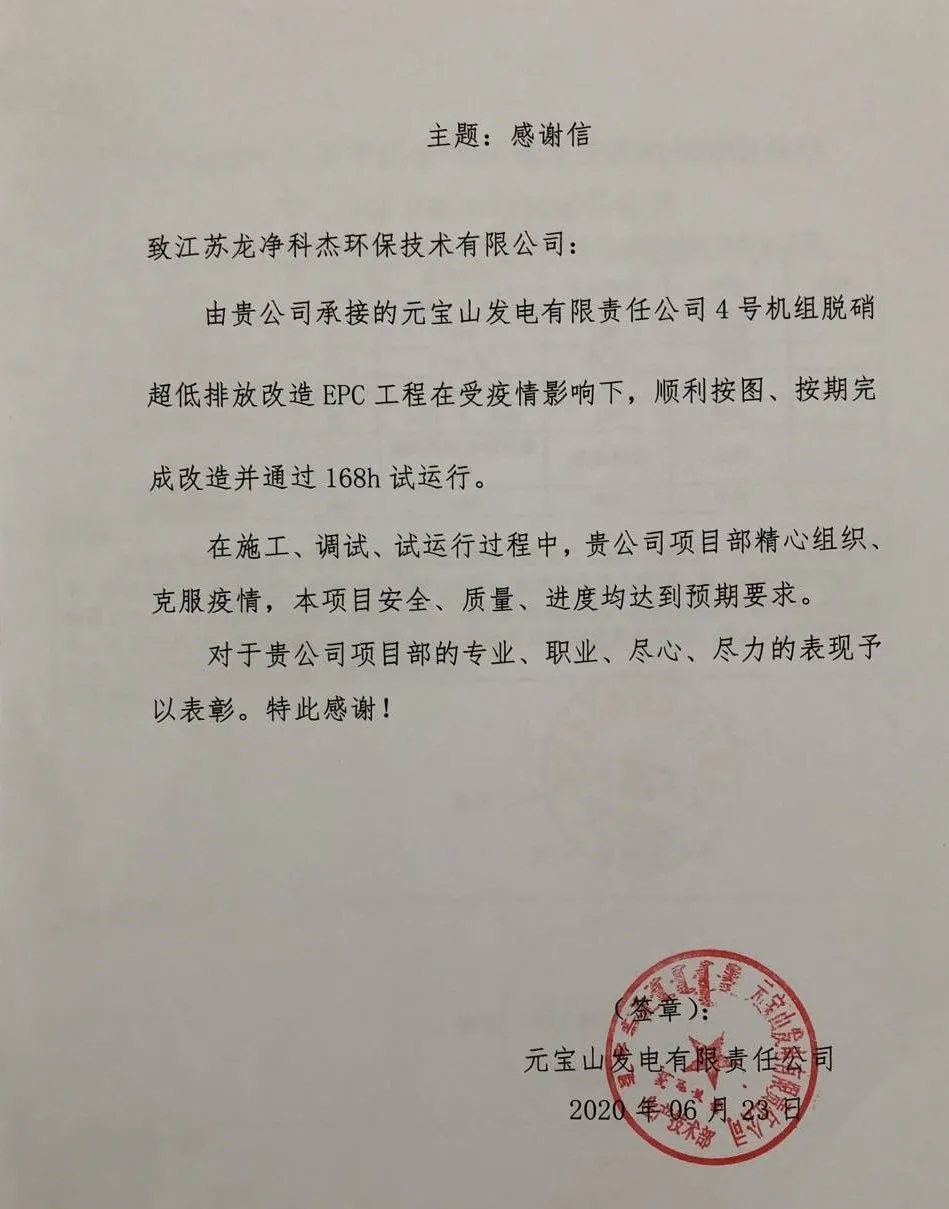

6月22日,龙净科杰承建的元宝山发电有限责任公司4号机组脱硝改造项目顺利通过168小时试运行。运行结果显示:机组脱硝率高于88.57%,脱硝出口NOx浓度小于40mg/Nm3。运行性能及各项指标均高于协议约定值,运行效果得到了业主的高度认可。
元宝山发电有限责任公司4号机组脱硝改造项目于今年3月21日正式开工建设,主要施工内容包括催化剂更换、喷氨系统改造和增设吹灰器等,6月10日完成改造工作,项目具备通烟条件。
今年初暴发的新冠肺炎疫情,给该项目施工增添不少难题。受疫情影响,该项目面临施工人员紧缺、采购供货延期等多重挑战,但龙净科杰不屈不挠、攻坚克难,最终在确保安全、进度的基础上,实现项目高质量交付。
